Từ chuyển đổi nhiên liệu đến chuyển đổi tư duy phát triển

Thứ sáu - 28/08/2026 03:44    Đã xem: 44    0

Những năm gần đây, chuyển dịch năng lượng đã trở thành xu thế chung trên toàn cầu. Tại Việt Nam, mục tiêu bảo đảm an ninh năng lượng gắn với tăng trưởng xanh, giảm phát thải và phát triển bền vững đang từng bước được hiện thực hóa thông qua nhiều chính sách và chương trình hành động cụ thể. Dự án chuyển đổi Nhà máy Nhiệt điện Ô Môn I sử dụng khí Lô B – bước chuyển quan trọng trên hành trình hướng tới phát triển bền vững.

image 33

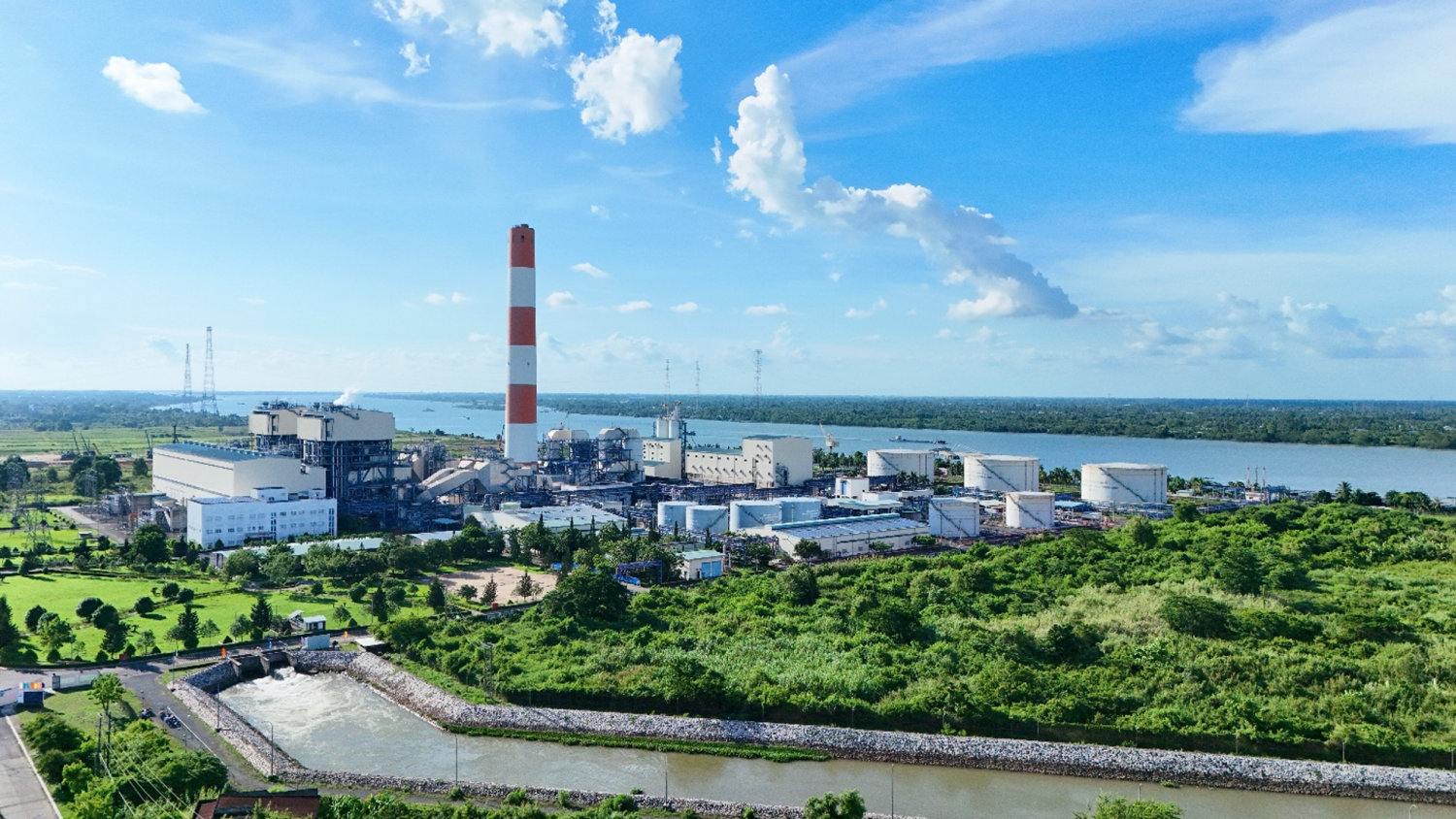

Nhà máy Nhiệt điện Ô Môn I – Công ty Nhiệt điện Cần Thơ tổng công suất 660 MW

Từ yêu cầu của thời đại đến hành động cụ thể
Thực hiện chủ trương của Tập đoàn Điện lực Việt Nam và Tổng công ty Phát điện 2 về đẩy mạnh chuyển dịch cơ cấu năng lượng theo hướng giảm phát thải, nâng cao hiệu quả sản xuất kinh doanh và phát triển bền vững, Công ty Nhiệt điện Cần Thơ đã chủ động triển khai các giải pháp chuyển đổi năng lượng phù hợp với điều kiện thực tế của đơn vị. Trong đó, dự án chuyển đổi nhiên liệu Nhà máy Nhiệt điện Ô Môn I sang sử dụng khí Lô B (Dự án) được xác định là một nhiệm vụ trọng tâm, góp phần từng bước hiện thực hóa mục tiêu phát thải ròng bằng “0” vào năm 2050 và bảo đảm an ninh năng lượng quốc gia.

Dự án luôn nhận được sự quan tâm, chỉ đạo sát sao của Đảng ủy, Hội đồng quản trị, Ban Tổng Giám đốc EVNGENCO2 cùng quyết tâm triển khai của Công ty Nhiệt điện Cần Thơ và đội ngũ phụ trách dự án.

Ngay sau chỉ đạo của Thủ tướng Chính phủ và Tập đoàn Điện lực Việt Nam, EVNGENCO2 đã tổ chức lập và phê duyệt chủ trương đầu tư tại Quyết định số 101/QĐ-HĐQT ngày 10/7/2024 và phê duyệt dự án đầu tư tại Quyết định số 175/QĐ-HĐQT. Đến ngày 15/9/2025, Công ty Nhiệt điện Cần Thơ và Liên danh nhà thầu LIGEPS CONSORTIUM đã ký kết hợp đồng triển khai dự án – đánh dấu thời điểm chuyển từ định hướng chiến lược sang giai đoạn hành động cụ thể.

Sự kiện này không chỉ mở đầu cho quá trình triển khai dự án mà còn thể hiện rõ mục tiêu của lãnh đạo EVNGENCO2: phát huy hiệu quả công suất phát điện hiện hữu trong giai đoạn 2025–2030, hướng tới xây dựng doanh nghiệp xanh, đồng thời thực hiện nhiệm vụ chính trị quan trọng là bảo đảm cung ứng điện phục vụ phát triển kinh tế – xã hội và đời sống nhân dân.

Chuyển đổi nhiên liệu – mở ra giá trị mới cho hệ thống điện và kinh tế địa phương

Nhà máy Nhiệt điện Ô Môn I được đầu tư với quy mô 02 tổ máy, tổng công suất 660 MW; Tổ máy 1 vận hành thương mại từ năm 2009 và Tổ máy 2 vận hành thương mại từ năm 2015. Theo thiết kế, Nhà máy sản xuất bình quân khoảng 1,9 tỷ kWh mỗi năm, góp phần quan trọng tăng cường năng lực cung ứng điện cho hệ thống điện quốc gia. Hiện nhà máy đang sử dụng nhiên liệu dầu DO và dự kiến chuyển sang sử dụng khí Lô B với nhu cầu khoảng 1,2 tỷ m³ khí mỗi năm.
Việc chuyển đổi sang khí Lô B được xác định là cần thiết nhằm đáp ứng yêu cầu tiêu thụ khí theo chỉ đạo của Thủ tướng Chính phủ, đồng bộ với tiến độ tiếp nhận dòng khí đầu tiên dự kiến vào Quý III/2027.

Sau khi đi vào vận hành bằng khí Lô B, Dự án được kỳ vọng nâng cao độ khả dụng của nhà máy, giảm lượng phát thải, giảm điện tự dùng do không cần vận hành các hệ thống FGD và ESP, đồng thời giảm giá thành sản xuất điện so với phương án sử dụng dầu HFO. Không dừng lại ở hiệu quả vận hành, dự án còn góp phần nâng cao hiệu quả kinh tế của toàn Chuỗi dự án Khí – Điện Lô B – Ô Môn, tạo nguồn thu cho ngân sách nhà nước và thành phố Cần Thơ.
Quản trị dự án bài bản – nền tảng bảo đảm thành công dài hạn

Với tổng mức đầu tư khoảng 2.207 nghìn tỷ đồng (tương đương khoảng 91,824 triệu USD) và kế hoạch triển khai 07 gói thầu, dự án được tổ chức thực hiện theo đúng quy định hiện hành. Trong đó, gói thầu EPC giữ vai trò then chốt, là hạng mục quyết định khả năng hiện thực hóa mục tiêu đầu tư và tiếp nhận dòng khí đầu tiên của chuỗi dự án. Sau quá trình xét chọn, Liên danh LIGEPS CONSORTIUM được chọn là Tổng thầu EPC của dự án và Nhà thầu phụ đặc biệt là Mitsubishi Heavy Industries., Ltd

Quá trình lựa chọn nhà thầu được thực hiện theo hình thức đấu thầu rộng rãi quốc tế, bảo đảm công khai, minh bạch, cạnh tranh và hiệu quả kinh tế. Gói thầu số 05 (EPC-01): Thiết kế, cung cấp thiết bị công nghệ và thi công xây dựng công trình chuyển đổi nhiên liệu NMNĐ Ô Môn I sử dụng khí Lô B của dự án có giá trúng thầu là 1.948,9 tỷ đồng, thấp hơn 9,46 tỷ đồng, tương đương 0,48% so với giá được phê duyệt trong kế hoạch lựa chọn nhà thầu.

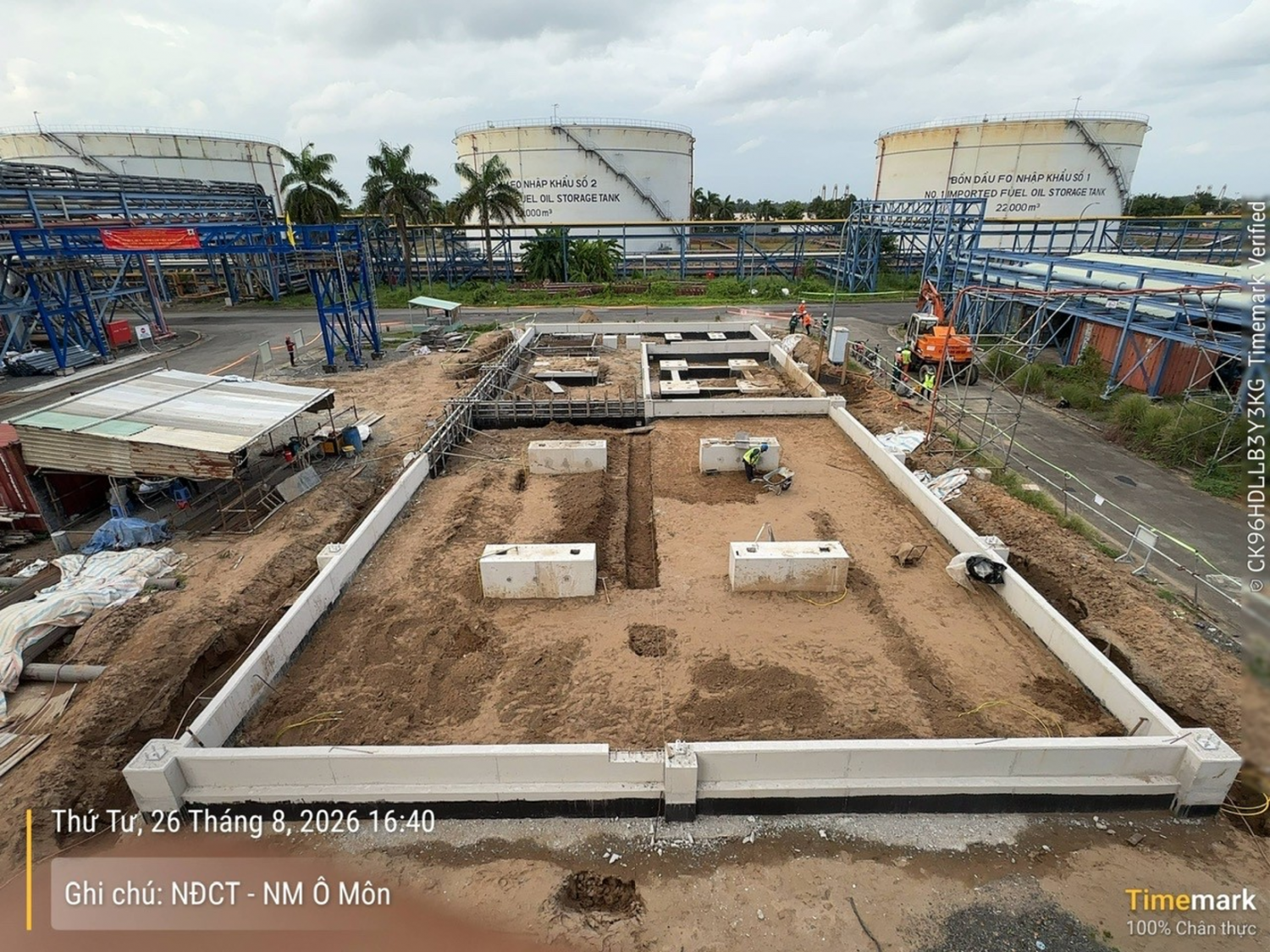

Quá trình thi công các công trình trong dự án được triển khai theo đúng tiến độ

Ban điều hành dự án phối hợp các đơn vị liên quan triển khai các hạng mục kỹ thuật phục vụ chuyển đổi nhiên liệu sang khí Lô B

Tạo nền tảng cho giai đoạn phát triển mới của Công ty Nhiệt điện Cần Thơ
Chuyển đổi sang nhiên liệu khí không chỉ mang lại lợi ích về môi trường thông qua giảm phát thải CO₂, NOx và các chất gây ô nhiễm trong quá trình đốt, mà còn góp phần nâng cao hiệu suất vận hành tổ máy, giảm hao phí nhiên liệu và cải thiện hiệu quả sản xuất điện trong dài hạn.

Song song với triển khai kỹ thuật, Công ty Nhiệt điện Cần Thơ cũng chú trọng quản lý rủi ro, đánh giá tác động môi trường và xây dựng phương án vận hành tối ưu nhằm bảo đảm quá trình chuyển đổi diễn ra thuận lợi, không ảnh hưởng đến nhiệm vụ cung cấp điện an toàn, liên tục cho hệ thống điện quốc gia.

Dự án chuyển đổi nhiên liệu Nhà máy Nhiệt điện Ô Môn I sử dụng khí Lô B vì vậy mang ý nghĩa vượt ra ngoài phạm vi một công trình kỹ thuật. Đây là bước chuyển về tư duy phát triển – từ khai thác công suất hiện hữu sang tối ưu hiệu quả, từ bảo đảm sản lượng sang hướng tới phát triển bền vững; đồng thời tạo nền tảng để Công ty Nhiệt điện Cần Thơ tiếp tục đổi mới công nghệ, nâng cao hiệu quả hoạt động và đóng góp vào chiến lược phát triển ngành Điện trong giai đoạn tới.

Kiều Anh – Thiên Trang (BQLDA)

Tổng số điểm của bài viết là: 0 trong 0 đánh giá

Click để đánh giá bài viết

Những tin mới hơn

Những tin cũ hơn

Bạn đã không sử dụng Site, Bấm vào đây để duy trì trạng thái đăng nhập. Thời gian chờ: 60 giây
