Cần Thơ, ngày 21 tháng 11 năm 2018
Dự án Thuỷ điện Sông Bung 2 nằm trên sông Bung, thuộc hệ thống Sông Vu Gia - Thu Bồn, xây dựng trên địa bàn huyện Nam Giang và Tây Giang, tỉnh Quảng Nam. Dự án được Thủ tướng Chính phủ cho phép đầu tư xây dựng tại văn bản số 1166/TTg-CN ngày 28/7/2006 và được EVN phê duyệt Dự án đầu tư tại Quyết định số 417/QĐ-EVN-TĐ-KTDT ngày 19/5/2007;
Dự án công trình cấp II, có công suất lắp máy Nlm=100MW, điện lượng bình quân năm 425,77 triệu kWh, dung tích hồ chứa là 94,3 triệu m3; Được khởi công vào tháng 11/2010, ngăn sông chặn dòng vào tháng 12/2012.
Hồ chứa đã được tích nước lần đầu vào tháng 9/2016, tuy nhiên đến ngày 13/9/2016 đã xảy ra sự cố bục cửa van số 2, gây vỡ hầm dẫn dòng, dẫn đến việc tích nước hồ chứa không thành công và phải thực hiện thêm các công việc xử lý, khắc phục sự cố.

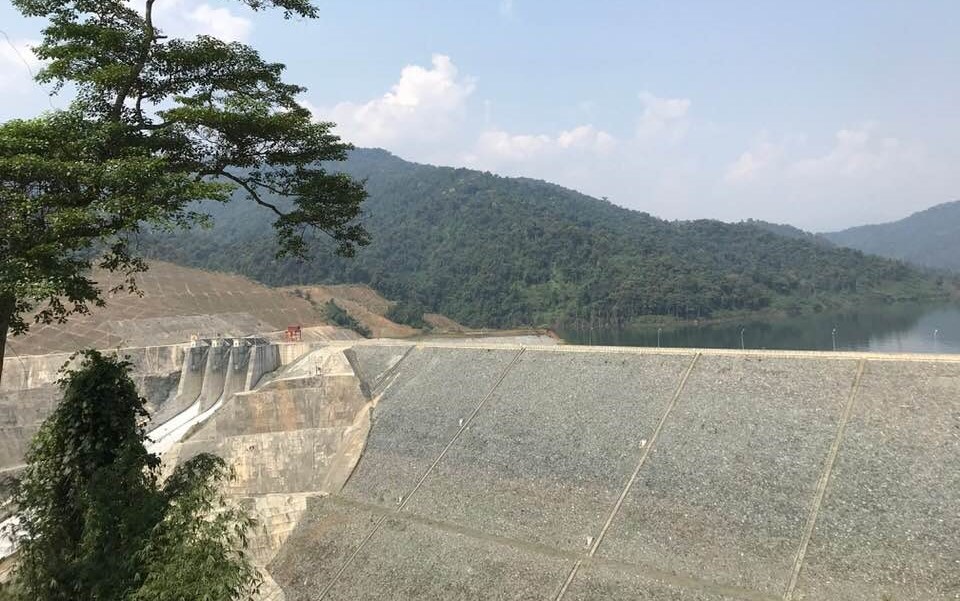

Đến nay, công tác khắc phục sự cố hầm dẫn dòng đã hoàn thành, các Cấp thẩm quyền đã tiến hành kiểm tra nghiệm thu chất lượng công trình, kiểm tra hoàn thành các công tác chuẩn bị về vận hành hồ chứa theo quy định. Thực hiện văn bản số 6393/UBND-KTN ngày 06/11/2018 của UBND tỉnh Quảng Nam về việc tích nước trở lại hồ chứa thủy điện Sông Bung 2 đến mực nước dâng bình thường, Tổng công ty Phát điện 2 đã chỉ đạo Công ty Thủy điện Sông Bung và Ban Quản lý dự án Thủy điện Sông Bung 2 thông báo đến người dân vùng hạ du về việc tích nước trở lại hồ chứa từ ngày 08/11/2018 đến ngày 09/11/2018, đồng thời đã tổ chức thực hiện thành công việc tích nước hồ chứa vào lúc 12 giờ 35 ngày 19/11/2018. Đây là mốc quan trọng của dự án, hồ chứa tích nước sẽ tạo nguồn phục vụ phát điện cho 02 tổ máy, bổ sung công suất cho hệ thống điện Quốc gia và đặc biệt quan trọng cho khu vực miền trung vào mùa khô năm 2019.
Tuy nhiên, 2018 là năm hạn đặc biệt ở khu vực miền Trung, lưu lượng nước về hồ thấp hơn trung bình nhiều năm (hiện tại khoảng từ 5 đến 8m3/s). Tại thời điểm tích nước mực nước hồ đang thấp hơn ngưỡng tràn 2m (hiện là 588,92m so ngưỡng tràn là 591m; MNDBT là 605m), vì vậy phải mất nhiều ngày nữa mực nước hồ mới đạt đến ngưỡng tràn. Tổng công ty Phát điện 2 đang tiếp tục chỉ đạo các đơn vị vận hành tối ưu các tổ máy và theo dõi sát sao diễn biến thủy văn khu vực để thực hiện việc ctích nước và chuẩn bị phục vụ tốt nhất cho mùa khô năm 2019.
THÔNG TIN LIÊN HỆ:
Văn phòng (Tổ Quan hệ cộng đồng) - Tổng Công ty Phát điện 2;
Email: qhcdgenco2@gmail.com
Điện thoại: 0292.6517.196; Fax: 0292.6255.500
Địa chỉ: Số 01 Lê Hồng Phong – P.Trà Nóc – Q.Bình Thủy – TP. Cần Thơ.
